Hotelschließsystem mit Smart Locks: Installations- und Übergabecheckliste

Dieser Beitrag ist eine praktische Projektcheckliste und keine Spezifikation für ein bestimmtes Produkt. Funktionen, Schnittstellen und Betriebsbedingungen sind mit den zuständigen Anbietern und Projektbeteiligten zu bestätigen.

Ein Hotel-Smart-Lock-Projekt besteht aus mehr als der Auswahl eines Schlosses. Türbedingungen, Abläufe für Gäste und Mitarbeitende, Systemgrenzen, Installationskontrollen und der tägliche Betrieb müssen zusammen geplant werden.

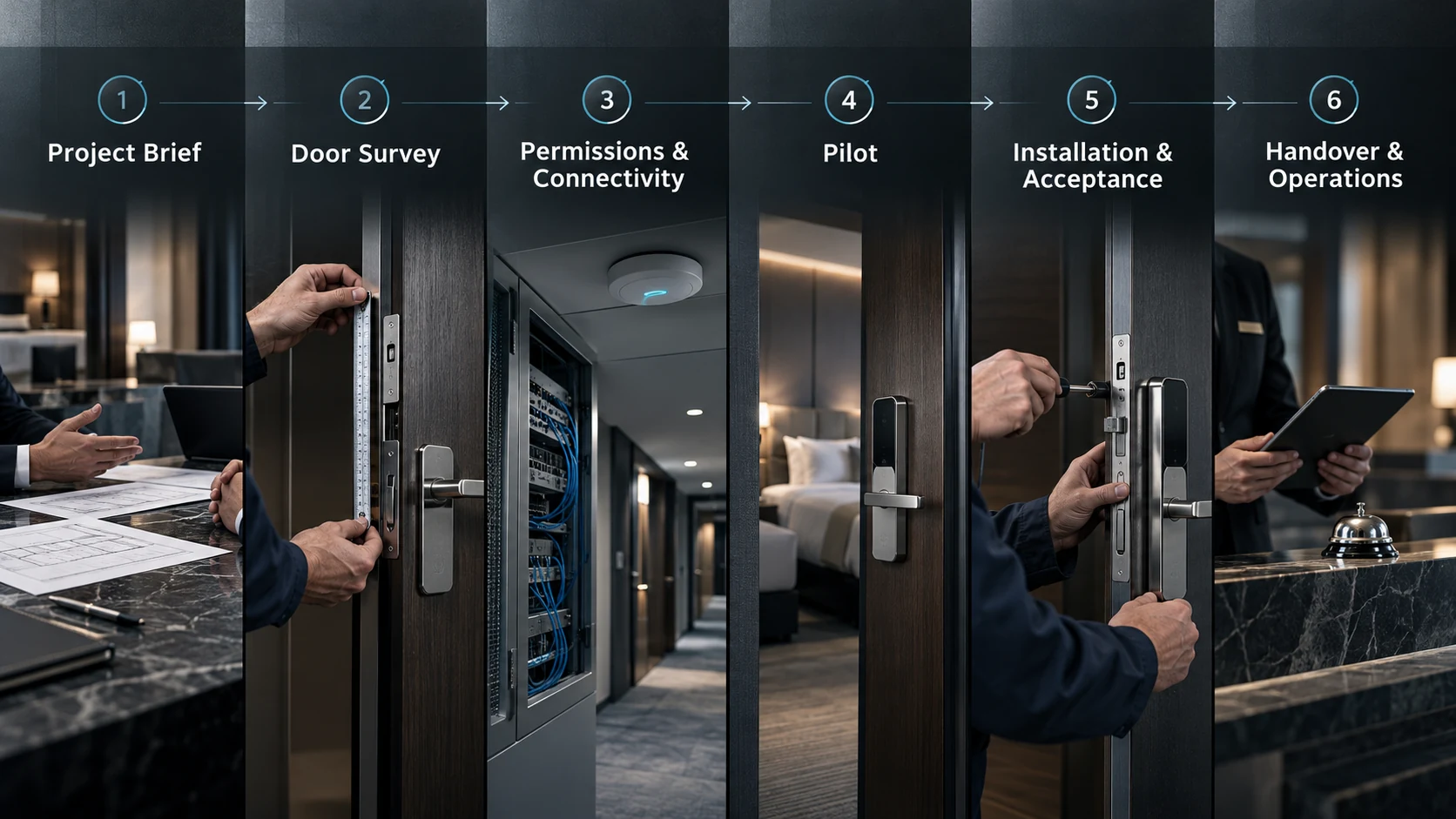

Ablauf eines Hotel-Smart-Lock-Projekts von Planung und Türprüfung bis Pilot, Installation, Übergabe und Betrieb
Projektablauf mit Prüfpunkten zwischen Planung, Pilot, Installation und Betrieb.

1. Projektanforderungen zusammenstellen

Diese Checkliste unterstützt Planung und Umsetzung von Hotelprojekten und ähnlichen gewerblichen Zutrittskontrollen. Sammeln Sie vor Angebot und Türprüfung die relevanten Grundlagen.

  • Objekttyp, Standort, Betriebsmodell sowie Anzahl der Zimmer und kontrollierten Türen.
  • Bauabschnitte und Termine für Türprüfung, Musterzimmer-Pilot, Installation, Inbetriebnahme und Eröffnung.
  • Verantwortliche für Betrieb, IT, Sicherheit, Einkauf, Installation und Abnahme.
  • Bestehende Zutrittswege, benötigte Integrationen, Arbeitszeiten, Netzverfügbarkeit und lokale Wartung.

Halten Sie Annahmen als offene Fragen mit Verantwortlichen und Termin fest: Wer genehmigt Zutrittsregeln, liefert Türdaten und entscheidet über Ausnahmen?

2. Türen prüfen und Kompatibilität bestätigen

Auch ähnlich wirkende Zimmer können unterschiedliche Türen und Rahmen haben. Prüfen Sie repräsentative Beispiele und erfassen Sie Abweichungen.

  • Material, Stärke, Aufbau und Oberfläche der Tür; Rahmen, Schließblech, Spaltmaße, Dichtungen und sichtbare Schäden.
  • Vorhandener Schlosskasten, Falle oder Riegel, Griff, Zylinder, verbleibende Beschläge, Anschlagrichtung und Schließverhalten.
  • Montagefläche, Hindernisse, Stromversorgung und gegebenenfalls Zugang für Batteriewechsel oder Wartung.
  • Netzbedingungen, wenn die Lösung eine Verbindung benötigt, sowie örtlich festgestellte Anforderungen an Brand- und Lebensschutz, Barrierefreiheit und das Objekt.

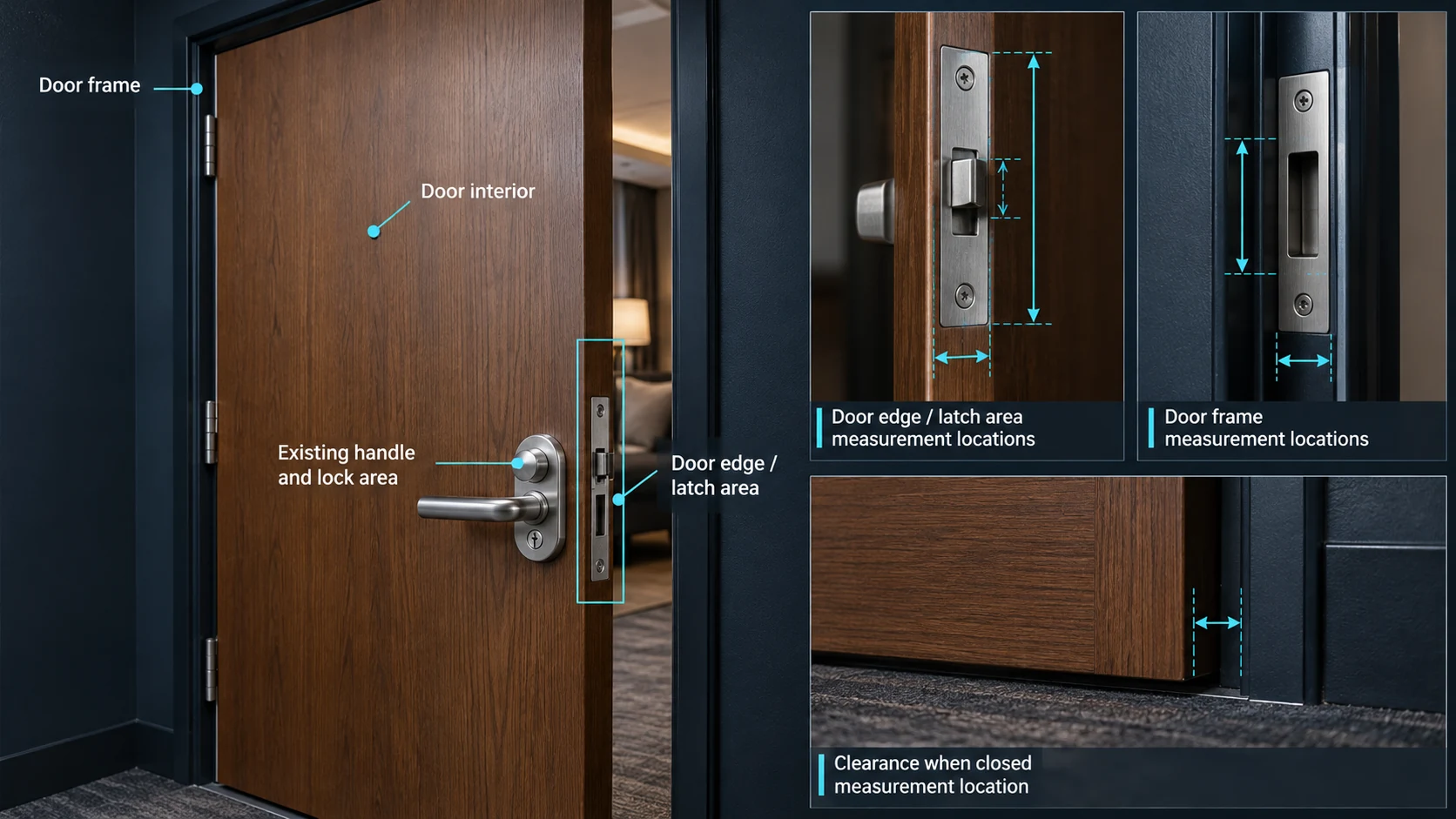

Türprüfungsdiagramm mit Tür, Rahmen, Beschlägen, Abständen und zu erfassenden Maßen
Tür- und Rahmenbedingungen je repräsentativer Türgruppe erfassen und die Passung am Einbauort prüfen.

Fotografieren Sie Türkante, Rahmen, Beschläge und Umgebung; ergänzen Sie bei Bedarf einen Maßstab. Ordnen Sie Maße einem Zimmer oder einer Türgruppe zu. Gleichen Sie die Prüfergebnisse mit Konfiguration und Montageverfahren ab. Markieren Sie ungeklärte Maße, besondere Bauarten und erforderliche Änderungen. Lassen Sie die Passung bestätigen; ein Produktfoto beweist keine Kompatibilität.

3. Berechtigungen und Verbindung planen

Dokumentieren Sie, wer unter welchen Bedingungen welche Bereiche betreten muss: Gäste, Housekeeping, Wartung, Verwaltung, Auftragnehmer und gegebenenfalls Sicherheitsrollen.

  • Wer erstellt und genehmigt Berechtigungen; wann sie beginnen, enden oder verlängert werden.
  • Welche Türen oder Bereiche eine Rolle nutzen darf und wie verlorene, geteilte, abgelaufene oder gefährdete Berechtigungen behandelt werden.
  • Wer Berechtigungen ändert, welche Protokolle verfügbar sind und wer sie wie lange gemäß Objektregeln prüft.

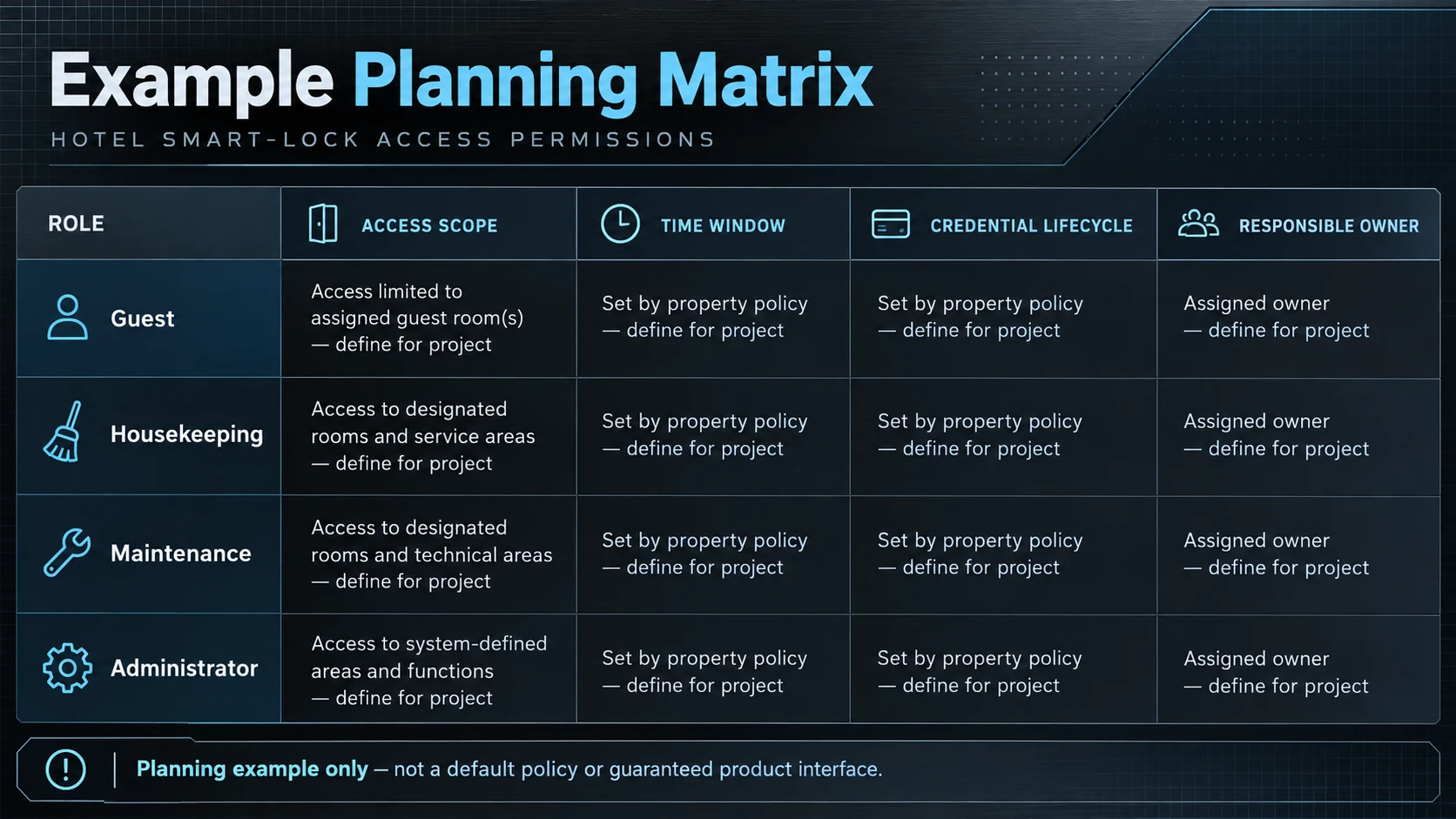

Beispielmatrix zur Planung von Hotelrollen, Bereichen, Zeitfenstern und Berechtigungsverwaltung
Zuständigkeiten und Berechtigungsregeln vor der Konfiguration mit dem Objektteam abstimmen.

Kartieren Sie verbundene Komponenten, geplante Netzwerk- oder Gateway-Geräte sowie Zuständigkeiten für Einrichtung und Support. Für PMS, mobile Berechtigungen oder andere Schnittstellen müssen beide Seiten den Ablauf und Umfang bestätigen. Klären Sie das Verhalten bei Netz-, Strom-, Wartungs- oder Integrationsausfall. „Verbunden“ bedeutet nicht automatisch, dass jeder Ablauf bei unterbrochener Verbindung verfügbar bleibt.

4. Musterzimmer-Pilot durchführen

Wählen Sie vor der Ausweitung einen kleinen Pilot mit den wichtigsten Türtypen und mindestens einem Sonderfall. Legen Sie Beteiligte, Tests, Abnahmekriterien und Fehlerverantwortliche fest.

  • Gästezugang von Erstellung und Versand bis Nutzung, Ablauf und Sperrung; Mitarbeitendenzugang nach Rolle und Zeitplan.
  • Türschließung und Verriegelung; geplante Schnittstellenabläufe und Supporteskalation.
  • Vom Anbieter dokumentiertes Verhalten bei Netz- oder Stromausfall sowie ein vereinbarter Ausnahmefall.
  • Routineaufgaben wie Statusprüfung oder Batteriewechsel, sofern zutreffend.

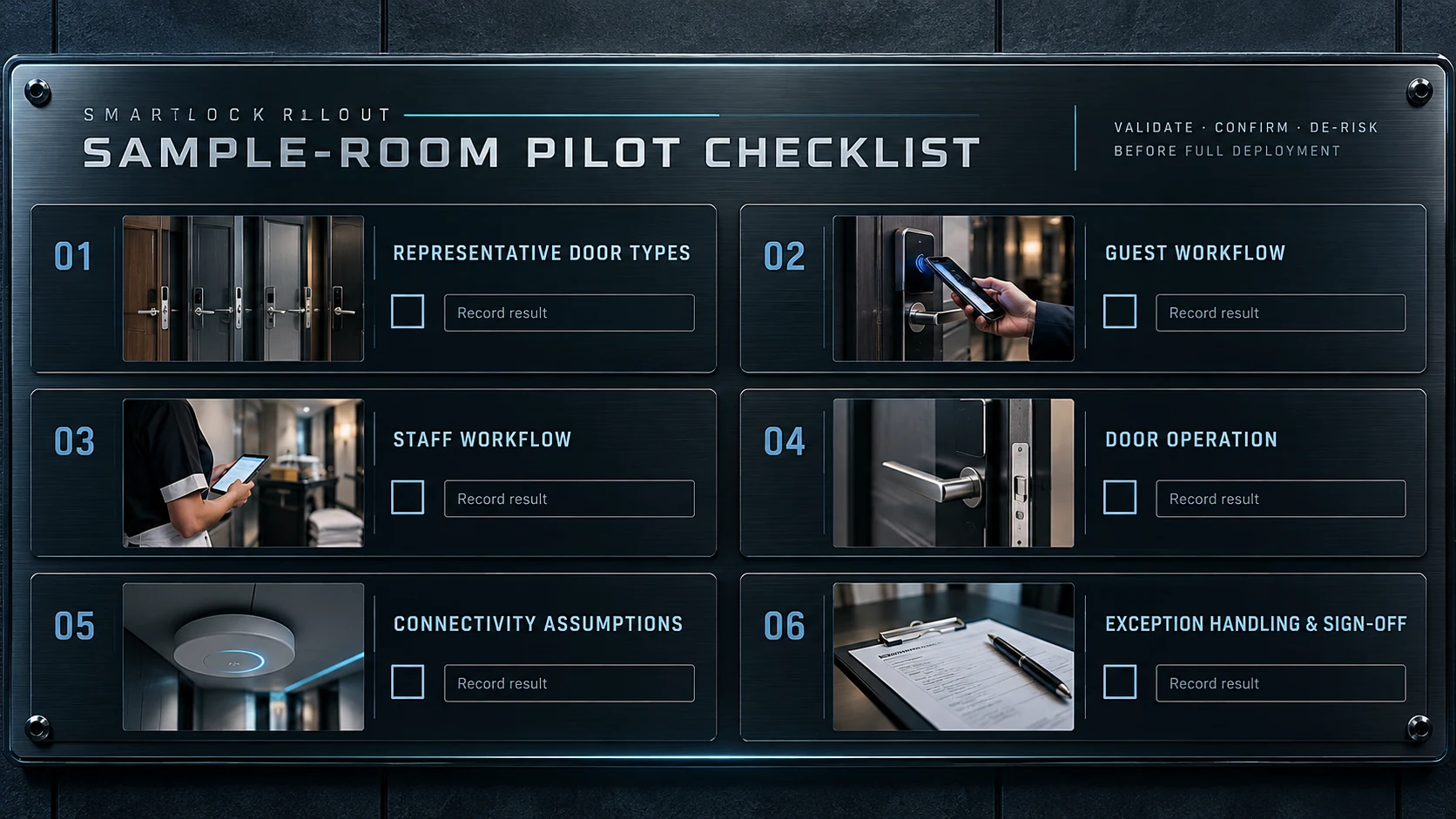

Pilot-Checkliste für Türtypen, Gäste- und Mitarbeitendenabläufe, Ausnahmen und Freigabe
Einen repräsentativen Pilot nutzen, um vereinbarte Abläufe zu prüfen und Anweisungen zu aktualisieren.

Dokumentieren Sie Konfiguration, Einstellungen, Ergebnisse und Mängel je Pilotöffnung. Beheben Sie Probleme, aktualisieren Sie Anweisungen und lassen Sie Betrieb und Support zustimmen. Ein erfolgreicher Pilot bestätigt nur die geprüften Bedingungen, nicht die Gleichheit aller Türen.

5. Installieren, in Betrieb nehmen und abnehmen

Nutzen Sie bestätigte Türprüfung, Konfiguration und Pilot als Installationsgrundlage. Klären Sie Zugang, Zeitfenster, Schutzmaßnahmen, Zuständigkeiten und Meldeweg für Abweichungen.

  • Je Tür: Zimmer- oder Türkennung, Konfiguration, installierende Person und Abschlussdatum dokumentieren.
  • Abweichungen, Inbetriebnahmeprüfungen und Ergebnisse sowie offene Mängel, Zuständige und Zieltermine erfassen.
  • Abnahmekriterien vorab vereinbaren und Türbetrieb, Berechtigungsabläufe, relevante Verbindungsfunktionen und Ausnahmen je Türgruppe prüfen.
  • Fehlversuche mit Bedingungen, Nachweisen, nötigen Zwischenmaßnahmen und Verantwortlichen festhalten. Nachprüfung oder dokumentierte Entscheidung vor Abschluss.

Bei größeren Rollouts helfen gestufte Abnahmepunkte, offene Themen einer Gruppe vor dem nächsten Abschnitt zu prüfen. Für eine Tür-für-Tür-Abnahme nutzen Sie ergänzend die Installations- und Abnahmecheckliste.

6. Übergabe und Teamschulung

Legen Sie Paket und Verantwortliche vor Abschluss der Installation fest. Das Objektteam muss die Verwaltung und Unterstützung vor dem Regelbetrieb kennen.

  • Tür- und Geräteliste, Zimmerbezug, freigegebene Konfiguration, Bestandsunterlagen und dokumentierte Abweichungen.
  • Administrationsrollen, Berechtigungsabläufe, Änderungsfreigaben und Anweisungen für Gäste- und Mitarbeitendenprozesse.
  • Kontakte von Anbieter und Installateur, vereinbarter Eskalationsweg und Supportzeiten sowie vertraglich bestätigte Service- und Ersatzteilregelungen.
  • Wartungsaufgaben, Prüfrhythmus, zu führende Nachweise und offene Punkte mit Verantwortlichen und Fristen.

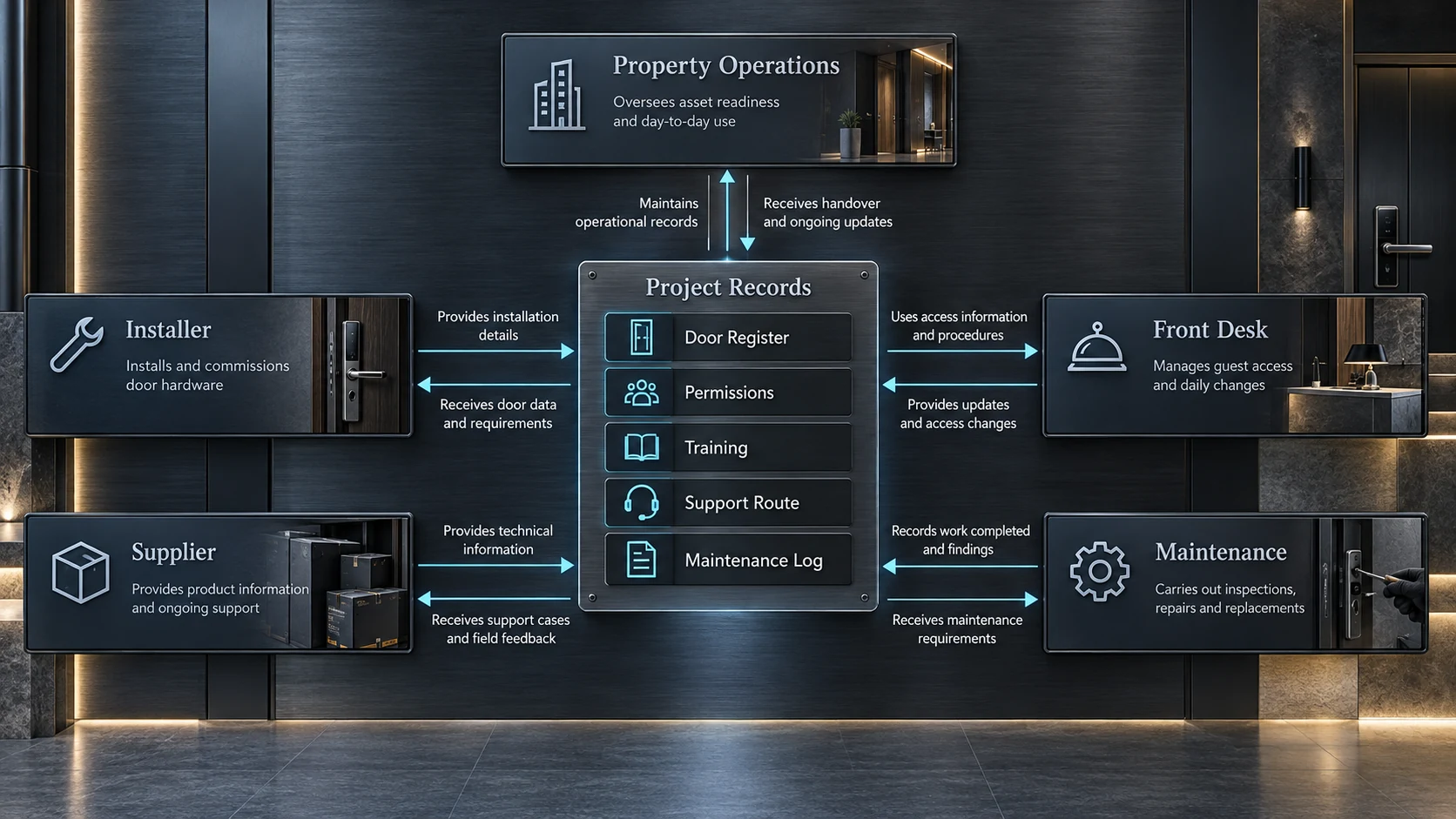

Übergabekarte mit Objektrollen, Unterlagen, Schulung, Support und Wartung
Bei der Übergabe Verantwortliche für Verwaltung, Support, Schulung und laufende Wartung festlegen.

Schulen Sie rollenbezogen: Rezeption, Housekeeping, Wartung und Administration üben jeweils relevante Abläufe. Dokumentieren Sie Teilnehmende und Schulungsbestätigung.

7. Betrieb und Wartung planen

Bestimmen Sie Verantwortliche für Routineprüfungen und richten Sie den Plan an Hardware, Software und Betriebszeiten aus.

  • Zutrittsausnahmen, Fehlfunktionen und Serviceanfragen prüfen.
  • Batterie oder Strom nur mit verlässlicher Systemanzeige überwachen; Teile nach dokumentiertem Verfahren wechseln.
  • Nutzer, Berechtigungen und Regeln bei Personal- oder Betriebsänderungen aktualisieren.
  • Netz-, Gateway- und Schnittstellenstatus bei Bedarf prüfen; Wartung, Änderungen und wiederkehrende Fehler protokollieren.

Frühe Rückmeldungen zeigen wiederkehrende Probleme wie einzustellende Türen oder unklare Abläufe. Leiten Sie sie an Objektbetrieb, Türenbauer, Schlossanbieter, Netzwerk- oder Integrationsteam weiter. Verändern Sie keine Systemeinstellung, um ein mechanisches Problem ohne Ursachenprüfung zu verdecken.

8. Projektberatung anfragen

Bereiten Sie Objekttyp, geschätzte Türzahl, Fotos oder Zeichnungen, Zeitplan, aktuelle Zutrittsabläufe, Verbindungsannahmen, Integrationsbedarf und offene Fragen vor. Kontaktieren Sie WAFU für eine Projektberatung. Konfiguration, Kompatibilität, Integration und Support sind anhand der tatsächlichen Türen und Anforderungen zu prüfen, bevor sie als Projektzusage gelten.

Projektberatung anfragen

Teilen Sie Objekttyp, geschätzte Türzahl, Türdaten, Zeitplan und Integrationsfragen mit dem Projektteam.

Weitere Informationen zum Hotelszenario finden Sie auf der Hotel-Anwendungsseite.

Projektberatung anfragen
